Dimensionamiento de Transformadores y Evaluación de Carga: Guía de Ingeniería y Compras

El dimensionamiento debe partir de datos de carga, sistema, cargas dinámicas, expansión y condiciones del sitio antes de seleccionar un kVA candidato.
Por qué un kVA solicitado todavía no es un RFQ completo
- El comprador puede llegar con una cifra como 75, 100, 500 o 2.500 kVA. Puede provenir de la placa de un equipo anterior, de una lista preliminar de cargas, de otro proyecto o de un presupuesto inicial.
- La cifra por sí sola no describe cómo opera la carga. Dos proyectos de “500 kVA” pueden tener factores de potencia, arranques de motor, perfiles de carga, armónicos, redundancia, temperatura ambiente o altitud muy diferentes.
- Por eso TransformerGrid trata el primer kVA como una hipótesis de trabajo: ¿de dónde salió? ¿Qué datos son medidos? ¿Cuáles son estimaciones? ¿Qué debe confirmar todavía la ingeniería del proyecto?

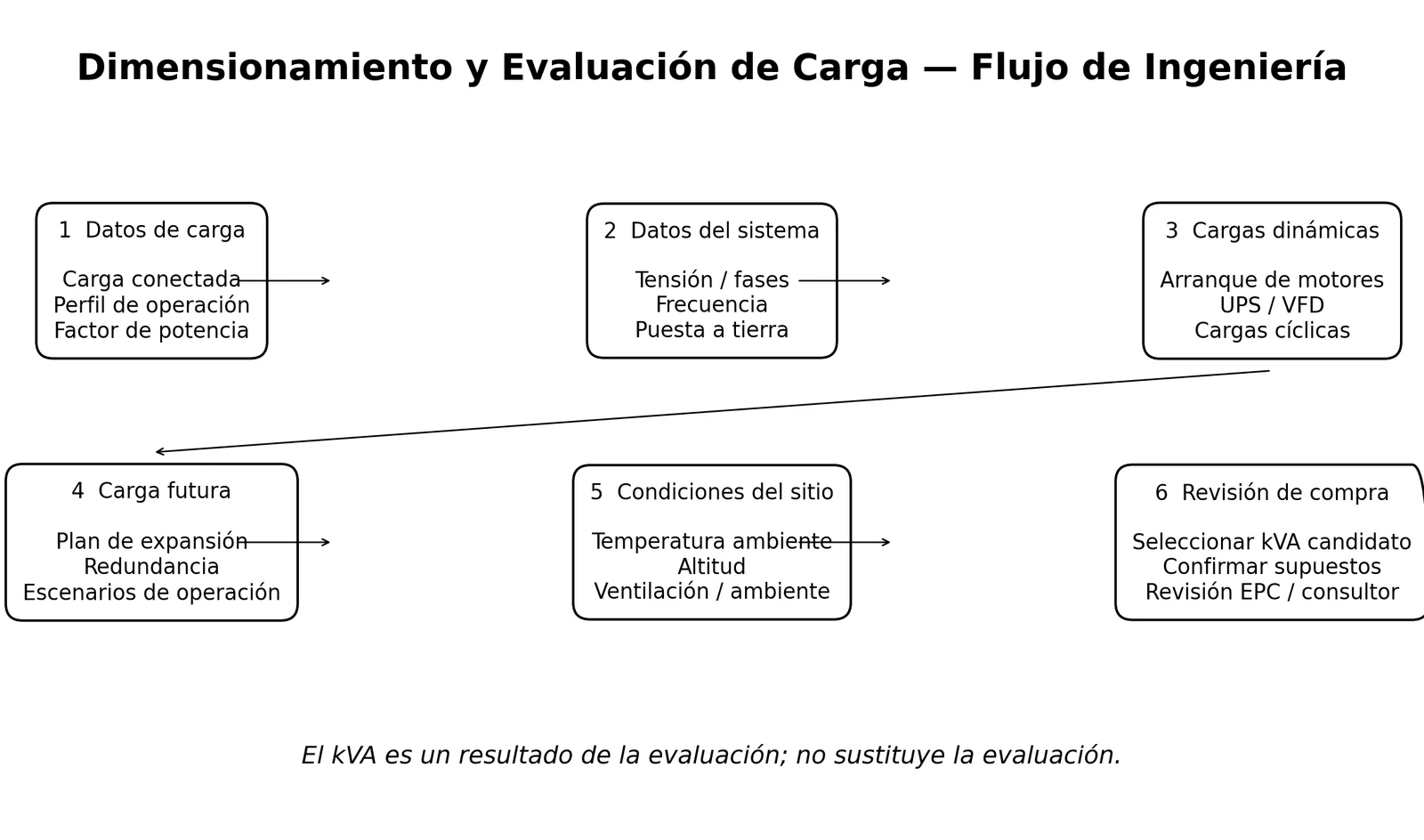

Flujo de dimensionamiento en seis capas
1. Carga conectada: identificar lo instalado sin asumir que todo trabaja simultáneamente.
2. Demanda de operación: definir qué cargas funcionan juntas, durante cuánto tiempo y en qué escenarios.
3. Factor de potencia y potencia aparente: para cargas AC convencionales, kVA ≈ kW/FP sirve como primera aproximación.
4. Régimen dinámico: motores grandes, cargas cíclicas y eventos de corta duración pueden importar aunque el kVA estable parezca suficiente.
5. Expansión y redundancia: la carga futura debe aparecer como un caso explícito, no escondida dentro de un margen arbitrario.
6. Condiciones del sistema y del sitio: tensión, fases, frecuencia, puesta a tierra, ambiente, altitud, ventilación y exposición ambiental.
No mezclar todas las incertidumbres en un único margen
- Un margen porcentual puede servir para presupuesto preliminar, pero no sustituye la revisión final. Expansión, arranque, armónicos, alta temperatura, altitud y redundancia son problemas distintos.
- Si todo queda oculto dentro de “+25%”, el proveedor no puede saber si el proyecto necesita más kVA, otra impedancia, otra refrigeración, otro método de arranque o simplemente mejores datos de operación.
El comprador debería especificar
- Tensión primaria y secundaria, frecuencia y servicio monofásico o trifásico.
- Lista de cargas con equipo, cantidad, kW/kVA y factor de potencia o datos de placa.
- Qué cargas son continuas, intermitentes o simultáneas y si existen picos relevantes.
- Motores, bombas, compresores o chillers principales y método de arranque.
- UPS, VFD, rectificadores u otras cargas no lineales y sus datos disponibles.
- Carga actual y expansión futura como casos separados.
- Ubicación, altitud, ambiente de diseño, instalación interior/exterior, ventilación y exposición ambiental.
- En reemplazos: placa antigua, diagrama unifilar, corrientes A/B/C medidas e historial de carga cuando exista.
El proveedor debería entregar
- Capacidad propuesta y supuestos usados para justificarla.
- Tensiones, frecuencia, conexión/grupo vectorial, impedancia y base de refrigeración.
- Corrientes nominales, pérdidas y datos térmicos relevantes.
- Lista de aclaraciones de datos faltantes en lugar de asumirlos sin documentar.
- Planos, placa e interfaces necesarias para aprobación.
- Lista clara de temas de sistema que quedan sujetos a aprobación del EPC/consultor/propietario.
Qué puede demostrar el FAT y qué no
- El FAT puede verificar evidencia del transformador: relación, conexión, impedancia, pérdidas y otras pruebas especificadas.
- No reproduce la potencia de cortocircuito de la red del cliente, la impedancia real del alimentador, la secuencia de arranque de motores, la puesta a tierra instalada ni el perfil de carga futuro.
- La cadena de evidencia es más sólida cuando RFQ, planos, FAT y verificación en sitio se apoyan en los mismos supuestos de diseño.
Errores comunes de compra
- Copiar el kVA del transformador antiguo sin revisar la carga actual.
- Sumar kW de placas y tratarlos directamente como kVA.
- Usar un único factor de seguridad para cubrir todas las incógnitas.
- Comparar precios cuando cada proveedor utilizó supuestos de carga diferentes.
- Asumir que un transformador más grande resuelve automáticamente armónicos, arranque, puesta a tierra o protección.
FAQ
¿TransformerGrid puede decidir por sí solo el kVA final?
Puede ayudar a organizar datos, detectar vacíos de especificación y coordinar información con socios de fabricación verificados. La aprobación final del sistema corresponde al EPC, consultor, utility o ingeniero responsable del propietario.
¿Se puede empezar solo con una placa antigua y fotos?
Sí. En reemplazos se puede comenzar con placa, tensiones, unifilar, corrientes por fase, condiciones del sitio y planes de expansión.
¿Más kVA siempre significa más seguridad?
No. Puede aportar margen de capacidad, pero no corrige automáticamente errores de tensión, conexión, armónicos, arranque, protección o interfaces.
